.9 Календарное планирование реализации проекта по организации производства винилового сайдинга
.9.1 Основные задачи проекта
В данном разделе разработана система целенаправленных действий по реализации проекта, предусматривающая порядок, последовательность и сроки выполнения работ.
Для реализации проекта необходимо выполнить следующие основные задачи:
1. Образование команды проекта.
2. Разработка технологии.
. Детальное проектирование.
. Поставка оборудования, материалов для первых пусковых и испытательных операций.
. Монтаж и пуск оборудования.
. Предпроизводственный маркетинг.
. Сдача оборудования в эксплуатацию.
4.9.2 Разработка технологии

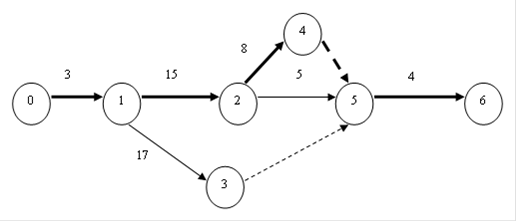

Сетевая модель в табличной форме приведена в таблице 4.12. На рис.4.11 представлен сетевой график. Критический путь Lкр проходит через события 0-1-2-4-5-6. Его длина составляет 30 дней. В табл. 4.13. представлены временные параметры графика.
Таблица 4.12 - Перечень работ по разработке технологии
|
 Код  |
 Работа  |
 Продолжительность в человеко-днях  |
 Ответственный  |
|
 0-1  |
 Составление тех.задания на разработку технологического процесса  |
 3  |
 менеджер по проекту  |
|
 1-2  |
 Пооперационная разработка тех.процесса (тех.карт, тех.маршрута)  |
 15  |
 главный инженер-технолог  |
|
 1-3  |
 Составление внутренних стандартов предприятия  |
 17  |
 главный инженер-технолог  |
|
 2-4  |
 Создание системы контроля качества тех.процесса и продукции  |
 8  |
 главный инженер-технолог  |
|
 2-5  |
 Утверждение тех.процесса согласно ГОСТ, ОСТ, внутренних стандартов предприятия  |
 5  |
 главный инженер-технолог  |
|
 4-5  |
 Фиктивная работа  |  ||
|
 3-5  |
 Фиктивная работа  |  ||
|
 5-6  |
 Комплектация технологической документации по производству винилового сайцдинга  |
 4  |
 главный инженер-технолог  |

Рисунок 4.11 - Сетевой график выполнения работ по разработке технологии производства винилового сайдинга
Таблица 4.13 - Временные параметры в человеко-днях
|
 № события  |
 Ранний срок, Тр  |
 Поздний срок, Тп  |
 Резерв времени, Р  |
|
 0  |
 0  |
 0  |
 0  |
|
 1  |
 3  |
 3  |
 0  |
|
 2  |
 18  |
 18  |
 0  |
|
 3  |
 20  |
 26  |
 6  |
|
 4  |
 26  |
 26  |
 0  |
|
 5  |
 26  |
 26  |
 0  |
|
 6  |
 30  |
 30  |
 0  |
Монетарная политика и инфляция в современной России

В
современной рыночной экономике существует немало социально-экономических
проблем, неподвластных рынку и требующих государственного вмешательства. В мире
нет ни одной страны, в которой экономика ...

Методы финансового прогнозирования развития предприятия и возможного банкротства

В
условиях рыночной экономики повышается значимость и актуальность финансового
планирования и прогнозирования. Очевидно, что от должной организации
финансового прогнозирования и планирования коре ...
